Dlaczego trzeba wystąpić o warunki zabudowy przed zakupem działki
- Dlaczego trzeba wystąpić o warunki zabudowy, gdy działka nie ma planu miejscowego
- Co urząd sprawdza, wydając decyzję o warunkach zabudowy
- Jak wygląda wniosek o warunki zabudowy krok po kroku
- Ile trwa i ile kosztuje uzyskanie warunków zabudowy
- Jakie ryzyko ponosisz, kupując działkę bez sprawdzonych warunków zabudowy
- Warunki zabudowy a plan miejscowy i pozwolenie na budowę
- Co zrobić, gdy decyzja o warunkach zabudowy jest niekorzystna
- Najczęstsze pytania
- Czy można kupić działkę bez warunków zabudowy?
- Kto może wystąpić o warunki zabudowy, jeśli nie jest właścicielem?
- Ile czeka się na warunki zabudowy?
- Czy warunki zabudowy przechodzą na nowego właściciela?
- Czy warunki zabudowy są potrzebne, gdy istnieje plan miejscowy?
- Jak sprawdzić, czy działka ma warunki zabudowy?
Dlaczego trzeba wystąpić o warunki zabudowy przed zakupem działki? Bo tylko ta decyzja mówi, co i jak możesz na niej postawić. Jeśli działka nie ma planu miejscowego, bez WZ nie dostaniesz pozwolenia na budowę, a bank nie da kredytu hipotecznego. Kupujesz więc grunt w ciemno albo grunt sprawdzony. Różnica to często kilkaset tysięcy złotych.
Dlaczego trzeba wystąpić o warunki zabudowy, gdy działka nie ma planu miejscowego
Warunki zabudowy to decyzja administracyjna. Wydaje ją wójt, burmistrz albo prezydent miasta, a podstawą jest ustawa o planowaniu i zagospodarowaniu przestrzennym. Dostaniesz ją wtedy, gdy dla terenu, na którym leży działka, nie obowiązuje miejscowy plan zagospodarowania przestrzennego. Jeśli plan jest, urząd odmówi wydania WZ, bo nie ma podstawy prawnej. Wtedy budujesz na podstawie planu, nie decyzji.

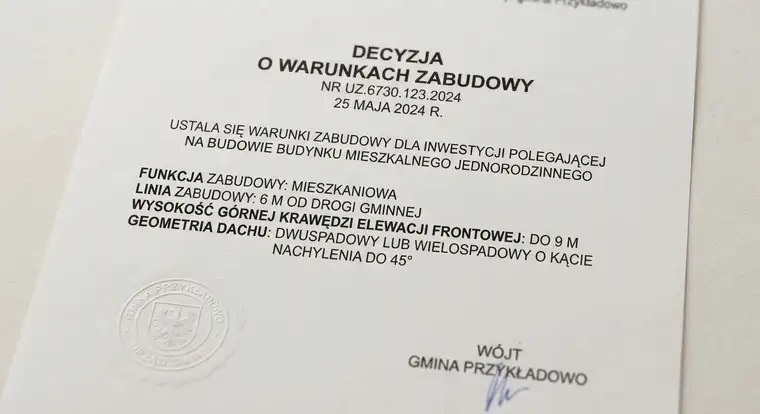

WZ rozstrzyga o kilku rzeczach naraz. Ustala funkcję zabudowy, czyli czy możesz postawić dom jednorodzinny, budynek usługowy albo zagrodę. Określa linię zabudowy, wielkość działki budowlanej, intensywność zabudowy, wysokość budynku, geometrię dachu, a czasem liczbę miejsc postojowych. To zestaw parametrów, które później musi spełnić projekt budowlany. Jeśli któryś z nich nie pasuje do twoich planów, architekt nie ma pola manewru.
Zanim przejdziesz do praktyki, warto uporządkować podstawy i sprawdzić, co to są warunki zabudowy działki. Zobacz, jak to wygląda w praktyce. Chcesz postawić dom z płaskim dachem i dużymi przeszkleniami. Kupujesz działkę, zamawiasz projekt, wnioskujesz o pozwolenie, a urząd odmawia. Powód? W sąsiedztwie stoją wyłącznie domy z dachami dwuspadowymi o nachyleniu 45 stopni, a analiza urbanistyczna wskazuje właśnie taką formę. Sprzedający nie skłamał, mówiąc, że „tu się buduje”. Nie powiedział tylko, jak.
Decyzja chroni cię jeszcze z jednego powodu. Bank, który ma sfinansować zakup i budowę, sprawdza, czy inwestycja jest w ogóle wykonalna. Bez WZ albo wypisu z planu wniosek kredytowy trafia na koniec kolejki. Doradca kredytowy zapyta o ten dokument w pierwszej rozmowie, jeszcze przed wyceną nieruchomości.

Co urząd sprawdza, wydając decyzję o warunkach zabudowy
Urząd bada pięć warunków, które wynikają wprost z ustawy. Wszystkie muszą być spełnione razem, bo brak jednego oznacza odmowę.
- Czy co najmniej jedna działka sąsiednia, dostępna z tej samej drogi publicznej, jest już zabudowana. To zasada dobrego sąsiedztwa. Bez punktu odniesienia urząd nie ma jak ustalić parametrów nowej zabudowy.
- Czy działka ma dostęp do drogi publicznej. Wystarczy dostęp bezpośredni albo przez drogę wewnętrzną, do której masz prawo, na przykład służebność.
- Czy w terenie jest uzbrojenie: prąd, woda, kanalizacja, gaz. Jeśli nie ma, urząd sprawdza, czy da się je doprowadzić i czy nie stanie temu na przeszkodzie prawo wodne albo ochrona przyrody.
- Czy inwestycja nie łamie przepisów odrębnych. Chodzi o ochronę gruntów rolnych i leśnych, ochronę zabytków, tereny zagrożone powodzią, obszary Natura 2000.
- Czy potrzebna jest decyzja o środowiskowych uwarunkowaniach. Dla zwykłego domu jednorodzinnego zwykle nie, ale dla warsztatu, dużego sklepu czy instalacji o znacznym oddziaływaniu już tak.
Do wniosku dołącza się analizę urbanistyczną. Przygotowuje ją osoba z uprawnieniami. Analiza pokazuje, jak wygląda zabudowa w obszarze, który przepisy każą zbadać, i jakie parametry z tego wynikają. Urząd nie jest nią związany, ale w praktyce rzadko odchodzi od jej wniosków. Zamówienie analizy to najczęściej największy koszt całej procedury.
Osobny temat to grunty rolne. Jeśli działka ma klasę I-III, musisz liczyć się z wyłączeniem z produkcji rolnej i opłatą, która bywa wysoka. Grunt leśny wymaga zgody na zmianę przeznaczenia. Te sprawy nie załatwiają się same i potrafią wydłużyć całą procedurę o kolejne miesiące. Jeśli chcesz przejść przez ten proces sprawniej, zobacz, jak uzyskać warunki zabudowy na działce rolnej.
Jak wygląda wniosek o warunki zabudowy krok po kroku
Cała ścieżka jest prostsza, niż się wydaje. Najważniejsze, żeby zacząć ją przed rozmową o cenie. Jeśli szukasz uporządkowanego przewodnika, sprawdź, jak uzyskać warunki zabudowy krok po kroku.
- Sprawdź, czy dla terenu obowiązuje plan miejscowy. Zajrzyj na geoportal.gov.pl, na stronę gminy albo złóż wniosek o wypis i wyrys z planu.
- Ustal, czy możesz wystąpić o decyzję. Warunki zabudowy nie wymagają prawa własności. Możesz złożyć wniosek dla działki, której jeszcze nie kupiłeś. Urząd nie pyta, czy jesteś właścicielem.
- Zbierz dokumenty: mapę zasadniczą albo wypis i wyrys z rejestru gruntów, opis planowanej inwestycji i pełnomocnictwo, jeśli działa w twoim imieniu ktoś inny. Za pełnomocnictwo płacisz 17 zł opłaty skarbowej.
- Złóż wniosek w urzędzie gminy osobiście, pocztą albo przez ePUAP.
- Czekaj na decyzję. Urząd może wezwać do uzupełnienia braków i uzgadnia projekt z innymi organami.
- Przeczytaj decyzję uważnie, zanim wpłacisz zadatek. Sprawdź nie tylko to, czy budowa jest możliwa, ale też jakie parametry dostałeś. Na odwołanie do samorządowego kolegium odwoławczego masz 14 dni od doręczenia.
Odpowiedź na pytanie, dlaczego trzeba wystąpić o warunki zabudowy na tym etapie, sprowadza się do jednej rzeczy: informacji. Wiesz, co wolno ci zbudować, zanim wydasz pieniądze. Negocjujesz z pozycji człowieka, który ma argumenty, a nie nadzieję.
Ile trwa i ile kosztuje uzyskanie warunków zabudowy
Sama decyzja jest bezpłatna. Urząd nie pobiera opłaty za jej wydanie, co wielu kupujących zaskakuje. Płacisz za materiały i za analizę.
- Wypis i wyrys z rejestru gruntów: kilkadziesiąt złotych.
- Mapa zasadnicza u geodety: 150-400 zł.
- Analiza urbanistyczna: 500-2500 zł, zależnie od regionu i wielkości terenu.
- Pełnomocnictwo: 17 zł.
Czas zależy od gminy i od tego, czy w sprawie pojawią się uzgodnienia. Prosty wniosek o dom jednorodzinny to zwykle 2-4 miesiące. Jeśli potrzebna jest decyzja środowiskowa albo sprawa trafia do konserwatora zabytków, realny termin wydłuża się do pół roku i więcej. Kodeks postępowania administracyjnego daje urzędowi miesiąc, a w sprawach szczególnie skomplikowanych dwa miesiące. Kolejka wniosków i braki w dokumentacji robią swoje.
Planując zakup, dodaj ten czas do harmonogramu. Umowę przedwstępną podpisuj z datą, która zostawia ci margines. Jeśli wpiszesz termin na za miesiąc, a urząd poprosi o uzupełnienie dokumentów, znajdziesz się w kłopotach. Więcej o zabezpieczeniu takiej umowy znajdziesz w artykule, jak bezpiecznie podpisać umowę przedwstępną kupna siedliska.
Jakie ryzyko ponosisz, kupując działkę bez sprawdzonych warunków zabudowy
Zacznijmy od najczęstszego przypadku. Działka leży w środku pola, a najbliższy dom stoi kilometr dalej. Zasada dobrego sąsiedztwa nie ma tu zastosowania. Urząd nie ma od czego zaczerpnąć parametrów, więc odmawia. Grunt jest tani dokładnie z tego powodu. Kupujesz pole, nie działkę budowlaną.
Drugi scenariusz to brak dostępu do drogi publicznej. Na mapie wygląda, że droga jest, ale w rzeczywistości to grunt prywatny, a właściciel nie zamierza podpisać służebności ani sprzedać pasa ziemi. Bez dostępu do drogi nie dostaniesz ani warunków zabudowy, ani pozwolenia na budowę.
Trzecia sytuacja to teren zalewowy, osuwiskowy albo objęty ochroną. Woda z ostatniej powodzi stała tam pół metra nad gruntem, a gmina ma to w dokumentach. Twoja działka wyglądała sucho w lipcu, kiedy ją oglądałeś.
Czwarty przypadek dotyczy sieci. Na działce biegnie linia średniego napięcia z pasem technologicznym albo gazociąg. Możesz tam postawić budynek oddalony od linii na tyle, że zostaje ci wąski pas pod trawnik. Czasem nie zostaje nic.
Konsekwencje są brutalne i kosztowne. Działki, na której nic nie postawisz, nie sprzedasz za tę samą cenę. Bank odmówi kredytu, więc kupujący z gotówką też nie zapłaci pełnej kwoty. Roszczenia wobec sprzedającego z tytułu wady prawnej są możliwe, ale to droga przez sąd i kilka lat czekania. Ta lista to najlepsza odpowiedź na pytanie, dlaczego trzeba wystąpić o warunki zabudowy, zanim podpiszesz cokolwiek.

Warunki zabudowy a plan miejscowy i pozwolenie na budowę
Trzy dokumenty, które łatwo pomylić. Każdy działa inaczej i pojawia się w innym momencie.
Plan miejscowy to uchwała rady gminy. Akt prawa miejscowego, który obowiązuje wszystkich i nie wygasa. Z planu bierzesz wypis i wyrys, a projektant czyta z niego parametry zabudowy.
Warunki zabudowy to decyzja administracyjna. Dotyczy konkretnej działki i konkretnej inwestycji. Wydaje się ją wyłącznie wtedy, gdy planu nie ma. Decyzja wygasa, jeśli gmina uchwali plan miejscowy dla tego terenu albo jeśli inny wnioskodawca uzyska pozwolenie na budowę dla tej samej działki. Nowe przepisy wprowadziły też pięcioletni okres ważności decyzji wydanych po 24 września 2023 roku.
Pozwolenie na budowę to kolejny etap. Wymaga prawa do dysponowania nieruchomością na cele budowlane, czyli najczęściej własności albo umowy dzierżawy. Dopiero na tym etapie musisz być właścicielem. Warunki zabudowy możesz mieć w ręku wcześniej.
Kolejność jest zawsze taka sama: plan albo WZ, potem projekt, potem pozwolenie na budowę. Reforma planowania z 2023 roku wprowadziła plany ogólne, które gminy mają uchwalić do końca 2025 roku. To one wyznaczą, gdzie warunki zabudowy będą jeszcze wydawane, więc warto sprawdzić, na jakim etapie prac jest twoja gmina.
Co zrobić, gdy decyzja o warunkach zabudowy jest niekorzystna
Odmowa nie kończy sprawy. Od decyzji przysługuje odwołanie do samorządowego kolegium odwoławczego w terminie 14 dni od doręczenia. Zanim je napiszesz, przeczytaj uzasadnienie i sprawdź, na jakim warunku urząd się zatrzymał.
Często da się ten warunek usunąć. Jeśli problemem jest wysokość budynku, zmniejsz projekt. Jeśli geometria dachu, zmień ją. Jeśli brakuje odniesienia do sąsiedniej zabudowy, zleć drugą analizę urbanistyczną u innego specjalisty. Nowy wniosek to nowa sprawa, a gmina może wydać inną decyzję.
Bezpieczniejsza droga to zabezpieczenie na etapie umowy przedwstępnej. Wpisz warunek zawieszający: jeśli do konkretnej daty nie dostaniesz warunków zabudowy zgodnych z twoimi wymaganiami, umowa się rozwiązuje, a zadatek wraca. Uważaj na różnicę między zadatkiem a zaliczką. Zadatek działa w obie strony i daje roszczenie o dwukrotność, zaliczka to zwykła wpłata, którą odzyskasz. Warunek zawieszający neutralizuje ryzyko niezależnie od tego, co podpiszesz.
Działka rolna wymaga osobnej uwagi. Przy zakupie gruntu o powierzchni powyżej 0,3 ha może dojść zgoda Krajowego Ośrodka Wsparcia Rolnictwa, chyba że jesteś rolnikiem indywidualnym. Ten wątek sprawdź z prawnikiem, bo zależy od województwa i od zapisów w planie. Warto też sprawdzić księgę wieczystą działki rolnej online, zanim podejmiesz decyzję.
Najczęstsze pytania
Czy można kupić działkę bez warunków zabudowy?
Można, podpisanie aktu notarialnego nie wymaga tej decyzji. Ryzyko bierzesz jednak na siebie. Jeśli po zakupie okaże się, że nie ma podstaw do wydania WZ, zostajesz z gruntem, którego nie zabudujesz i trudno sprzedasz. Bezpieczniej złożyć wniosek przed zakupem, bo nie musisz być właścicielem, żeby wystąpić o decyzję.
Kto może wystąpić o warunki zabudowy, jeśli nie jest właścicielem?
Każdy, kto ma interes prawny albo zgodę właściciela. Wystarczy numer działki i dane z rejestru gruntów. Prawo do dysponowania nieruchomością na cele budowlane jest wymagane dopiero przy pozwoleniu na budowę. Dlatego kupujący składają wnioski o WZ na długo przed aktem notarialnym, często już na etapie negocjacji ceny.
Ile czeka się na warunki zabudowy?
Prosta sprawa dla domu jednorodzinnego zajmuje 2-4 miesiące. Urząd ma na załatwienie sprawy miesiąc, a w sprawach szczególnie skomplikowanych dwa miesiące. Do tego dochodzą uzgodnienia z innymi organami, wezwania do uzupełnienia dokumentów i kolejka wniosków. Jeśli potrzebna jest decyzja środowiskowa, licz się z pół rokiem albo dłużej.
Czy warunki zabudowy przechodzą na nowego właściciela?
Decyzja jest wydawana dla konkretnej inwestycji i konkretnego wnioskodawcy, więc nie przenosi się automatycznie jak prawo własności. Nowy właściciel może się na nią powoływać, jeśli inwestycja się nie zmieniła, ale urzędy podchodzą do tego różnie. Najbezpieczniej, żeby kupujący złożył własny wniosek albo kupował działkę już z decyzją zgodną z jego planami.
Czy warunki zabudowy są potrzebne, gdy istnieje plan miejscowy?
Nie. Warunki zabudowy wydaje się wyłącznie wtedy, gdy dla danego terenu nie ma miejscowego planu zagospodarowania przestrzennego. Jeśli plan obowiązuje, urząd odmówi wydania decyzji, bo nie ma podstawy prawnej. Parametry zabudowy czytasz wtedy z wypisu i wyrysu z planu, który załączasz do projektu budowlanego.
Jak sprawdzić, czy działka ma warunki zabudowy?
Zapytaj w urzędzie gminy, czy dla tej działki albo dla działek sąsiednich wydano takie decyzje. Część gmin prowadzi wyszukiwarkę decyzji na stronie internetowej. Możesz też złożyć wniosek o udostępnienie informacji o decyzjach dla danego terenu. Sprzedający powinien mieć kopię swojej decyzji, jeśli ją uzyskał.
