Czy warunki zabudowy są bezterminowe i kiedy tracą ważność?
- Czy warunki zabudowy są bezterminowe, gdy sprzedajesz działkę
- Od jakiej daty liczy się termin ważności decyzji
- Co sprawia, że warunki zabudowy tracą ważność wcześniej, niż zakładasz
- Jak sprawdzić, czy warunki zabudowy na Twojej działce są jeszcze ważne
- Co zrobić, gdy decyzja o warunkach zabudowy wygaśnie
- Jak reforma planowania z 2023 roku zmieniła terminy ważności
- Najczęstsze pytania
- Ile lat są ważne warunki zabudowy?
- Czy można przedłużyć decyzję o warunkach zabudowy?
- Czy warunki zabudowy są bezterminowe, jeśli nic nie buduję?
- Czy decyzja o warunkach zabudowy przechodzi na kupującego?
- Czy decyzja o warunkach zabudowy wygasa po śmierci właściciela?
- Czy po uchwaleniu planu miejscowego warunki zabudowy tracą ważność?
Czy warunki zabudowy są bezterminowe? Nie. Decyzja o warunkach zabudowy jest ważna 5 lat od dnia, w którym stała się ostateczna, i wygasa, jeśli w tym czasie nie uzyskasz pozwolenia na budowę. Decyzje wydane przed 24 września 2023 roku zachowują krótszy, 3-letni termin. Sprawdź datę uprawomocnienia, bo od niej liczy się każdy dzień.
Czy warunki zabudowy są bezterminowe, gdy sprzedajesz działkę
Zmiana właściciela nie zatrzymuje zegara. Termin ważności decyzji biegnie dalej, niezależnie od tego, kto jest wpisany do księgi wieczystej. Kupujący dostaje działkę razem z decyzją, ale też z jej terminem. Jeśli zostało z niego pół roku, to właśnie te pół roku ma na uzyskanie pozwolenia na budowę.
Druga rzecz, o której zapomina wielu sprzedających. Decyzja o warunkach zabudowy nie rodzi praw do terenu i nie jest przypisana wyłącznie do Ciebie. Nie przenosi się jednak sama. Żeby nowy właściciel mógł złożyć wniosek o pozwolenie na budowę na podstawie tej decyzji, musi być stroną postępowania. W praktyce występuje się do wójta, burmistrza albo prezydenta o przeniesienie decyzji na nabywcę. Jeśli nie wiesz, Co to są warunki zabudowy działki, ustal to przed zakupem.
Przy sprzedaży działki bez planu miejscowego załatw to przed aktem notarialnym. Poproś o kopię decyzji wraz z załącznikiem graficznym, ustal datę, w której decyzja stała się ostateczna, i policz, ile czasu zostało. Wpisz w umowie przedwstępnej, kto i do kiedy składa wniosek o przeniesienie. Kupujący, który zostaje z wygasłą decyzją, kupił w rzeczywistości działkę bez prawa do zabudowy, a to zupełnie inna cena i inny plan na najbliższe lata. Warto o tym porozmawiać jeszcze przed ogłoszeniem na OLX, bo cena działki z ważną decyzją i bez niej różni się w praktyce o kilkadziesiąt tysięcy złotych.

Od jakiej daty liczy się termin ważności decyzji

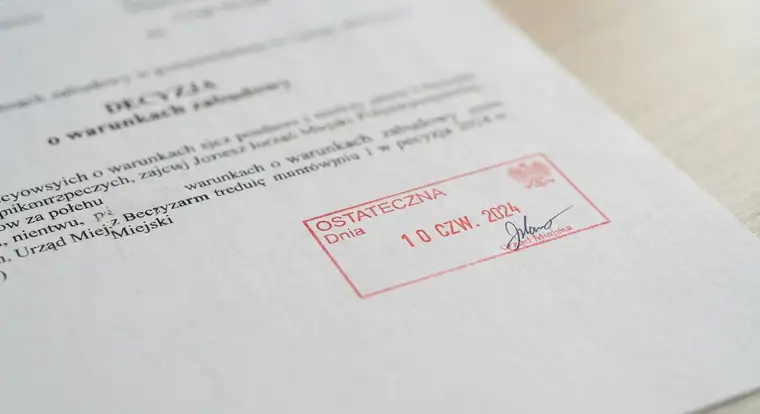

Termin biegnie od dnia, w którym decyzja stała się ostateczna. Nie od dnia wydania, nie od dnia złożenia wniosku, nie od dnia, w którym kupiłeś działkę. Pieczątka z klauzulą ostateczności to najważniejsza data w całym dokumencie.
Kiedy decyzja się uprawomocnia? Standardowo 14 dni od doręczenia ostatniej stronie, jeśli nikt nie złożył odwołania. Odwołanie idzie do Samorządowego Kolegium Odwoławczego, a decyzja staje się ostateczna dopiero po rozstrzygnięciu sprawy przez SKO. Sąsiedzi są stronami postępowania i czasem z tego prawa korzystają, więc decyzja wydana w marcu może być ostateczna we wrześniu. Termin ważności zaczyna biec dopiero wtedy. Jeśli chcesz przejść całą procedurę od wniosku do decyzji, sprawdź, jak uzyskać warunki zabudowy krok po kroku.
Przykład. Jeśli decyzja stała się ostateczna 10 czerwca 2024 roku, a obowiązuje ją 5-letni termin, ostateczne pozwolenie na budowę musisz mieć najpóźniej 10 czerwca 2029 roku. Dla decyzji, które uprawomocniły się w 2022 roku, liczysz 3 lata, więc termin mija odpowiednio wcześniej.
Zapisz tę datę w kalendarzu z przypomnieniem na 12-18 miesięcy przed końcem. Brzmi banalnie, ale właśnie w tym miejscu inwestorzy tracą decyzje, na które czekali ponad rok.
Co sprawia, że warunki zabudowy tracą ważność wcześniej, niż zakładasz
Warunki zabudowy nie są bezterminowe, a wygaśnięcie następuje z mocy prawa. Nie dostajesz listu z urzędu, że coś się właśnie skończyło. Decyzja po prostu przestaje działać, a stwierdzenie wygaśnięcia wydaje się dopiero wtedy, gdy ktoś o to wystąpi albo gdy urząd odmawia wydania pozwolenia na budowę.
Liczy się uzyskanie ostatecznego pozwolenia na budowę, a nie samo złożenie wniosku. To różnica, która kosztuje ludzi całe miesiące. Jeśli złożysz wniosek na trzy tygodnie przed końcem terminu, postępowanie może się nie zakończyć przed upływem ważności decyzji i WZ wygaśnie. Postępowanie o pozwolenie na budowę trwa zwykle od miesiąca do trzech, a bywa dłuższe, bo dochodzą uzgodnienia, opinie i uzupełnienia.
Kiedy uzyskasz pozwolenie na budowę, problem z terminem przestaje istnieć. Od 2020 roku pozwolenie na budowę jest bezterminowe, więc raz zdobyte nie przepada po trzech latach. Wcześniej trzeba było pilnować również tego terminu.
Decyzja może też zniknąć z innych powodów: uchylona w trybie wznowienia postępowania, stwierdzona jako nieważna, zmieniona. Uchwalenie planu miejscowego nie kasuje samej decyzji, ale jeśli nowy plan nie pozwala na Twój projekt, starosta odmówi pozwolenia na budowę. Co musisz wiedzieć o decyzji o warunkach, zanim uznasz, że masz wszystko pod kontrolą.
Jak sprawdzić, czy warunki zabudowy na Twojej działce są jeszcze ważne
-
Jeśli kupiłeś działkę i nie masz dokumentów, zacznij od urzędu gminy. Referat planowania przestrzennego albo wydział architektury w starostwie powinny mieć decyzję w aktach. Wystarczy numer działki i obręb ewidencyjny. Poproś o kopię decyzji razem z załącznikiem graficznym, bo bez niego nie ustalisz, co i gdzie wolno budować.
-
Kolejny krok to data ostateczności. Szukaj zwrotu „decyzja stała się ostateczna dnia”, klauzuli stwierdzającej ostateczność albo adnotacji o odwołaniu. Jeśli w aktach jest ślad postępowania przed SKO lub Wojewódzkim Sądem Administracyjnym, data ostateczności może być późniejsza niż data wydania. To działa na Twoją korzyść, ale wymaga ustalenia.
-
Potem policz: data ostateczności plus 5 lat dla decyzji wydanych po 24 września 2023 roku, plus 3 lata dla starszych. Zapisz wynik i porównaj z dzisiejszą datą.
-
Na koniec sprawdź, co dzieje się w terenie. Zapytaj w starostwie, czy na tej działce ktoś już nie dostał pozwolenia na budowę, i zajrzyj do planu miejscowego. Jeśli gmina ma plan, decyzja o warunkach zabudowy nie jest potrzebna, bo projektujesz według planu. Jeśli planu nie ma, a decyzja wygasła, wracasz do punktu wyjścia.
Co zrobić, gdy decyzja o warunkach zabudowy wygaśnie
Wygaśnięcie nie oznacza, że działka jest niebudowalna. Oznacza, że procedurę trzeba przejść od nowa. Składasz nowy wniosek o wydanie decyzji o warunkach zabudowy, z opisem inwestycji, charakterystyką i mapą, i płacisz opłatę skarbową, obecnie 107 zł.
Nie zakładaj, że nowa decyzja będzie kopią starej. Organ robi nowe badanie, w tym analizę urbanistyczną, i może ustalić inne parametry: inną linię zabudowy, inną wysokość budynku, inną geometrię dachu. Sąsiedzi znowu są stronami i mogą się odwołać do SKO, a potem do sądu administracyjnego. Cała procedura potrafi zająć od dwóch do kilku miesięcy, a przy sporze znacznie dłużej.
Dwie praktyczne rady. Pierwsza: jeśli planujesz budowę w perspektywie kilku lat, nie zostawiaj pozwolenia na budowę na ostatni moment i złóż wniosek z co najmniej półrocznym zapasem. Druga: zanim kupisz działkę z decyzją, która wygasa za rok, sprawdź w gminie, czy trwają prace nad planem ogólnym i czy Twoja działka znajdzie się w strefie, w której warunki zabudowy nadal się wydaje.

Jak reforma planowania z 2023 roku zmieniła terminy ważności
Nowelizacja ustawy o planowaniu i zagospodarowaniu przestrzennym z lipca 2023 roku, która weszła w życie 24 września 2023, wydłużyła ważność warunków zabudowy z 3 do 5 lat. To dobra wiadomość dla inwestorów, którzy potrzebują czasu na projekt, uzgodnienia i finansowanie.
Ustawa wprowadziła jednocześnie plan ogólny gminy, który zastępuje studium uwarunkowań i kierunków zagospodarowania przestrzennego. W planie ogólnym wyznacza się strefy, między innymi strefę planistyczną i strefę uzupełnienia zabudowy. Warunki zabudowy wydaje się w strefie uzupełnienia zabudowy, a poza nią droga do decyzji jest zamknięta. Gminy mają czas na uchwalenie planów do końca 2025 roku, a przepisy przejściowe zmieniano jeszcze w 2024 roku, więc w konkretnej gminie sytuacja może wyglądać różnie.
Drugie nowe narzędzie to zintegrowany plan inwestycyjny, czyli uchwała gminy, która pozwala przeprowadzić dużą inwestycję bez warunków zabudowy i bez planu miejscowego dla całego obszaru.
Co to znaczy w praktyce? Decyzja wydana przed 24 września 2023 roku działa na starych zasadach i ma 3-letni termin. Nowa daje 5 lat. Sprawdź też, czy w gminie uchwalono już plan ogólny, bo od tego zależy, czy w ogóle dostaniesz warunki zabudowy dla swojej działki.
Najczęstsze pytania
Ile lat są ważne warunki zabudowy?
Decyzja o warunkach zabudowy wydana po 24 września 2023 roku jest ważna 5 lat od dnia, w którym stała się ostateczna. Decyzje starsze mają 3-letni termin, a te wydane jeszcze wcześniej dwa lata. Termin liczy się od uprawomocnienia, nie od wydania dokumentu. Jeśli w tym okresie nie uzyskasz ostatecznego pozwolenia na budowę, decyzja wygasa.
Czy można przedłużyć decyzję o warunkach zabudowy?
Przepisy o planowaniu nie przewidują przedłużania ważności decyzji o warunkach zabudowy. Wygaśnięcie następuje z mocy prawa i nie ma wniosku, którym dałoby się je cofnąć. Teoretycznie istnieje tryb zmiany decyzji z art. 155 Kodeksu postępowania administracyjnego, ale urzędy sięgają po niego rzadko i nie da się na tym opierać planów inwestycyjnych. Zostaje nowy wniosek i cała procedura od początku.
Czy warunki zabudowy są bezterminowe, jeśli nic nie buduję?
Nie. Termin biegnie niezależnie od tego, co dzieje się na działce. Decyzja wygasa, jeśli w okresie jej ważności nie uzyskasz ostatecznego pozwolenia na budowę, nawet gdy nie planowałeś żadnych prac. Konsekwencją bywa konieczność przejścia procedury od nowa, a w gorszym scenariuszu odmowa wydania nowej decyzji, jeśli zmieniły się przepisy lub plany gminy.
Czy decyzja o warunkach zabudowy przechodzi na kupującego?
Decyzja nie jest przypisana do osoby, ale nie przenosi się automatycznie. Nowy właściciel musi stać się stroną postępowania, czyli organ przenosi decyzję na jego rzecz. Zanim podpiszesz akt notarialny, ustal, kto składa wniosek o przeniesienie i ile ważności zostało decyzji. Bez przeniesienia kupujący nie wystąpi o pozwolenie na budowę na podstawie tej decyzji.
Czy decyzja o warunkach zabudowy wygasa po śmierci właściciela?
Śmierć właściciela nie kasuje decyzji, bo dotyczy ona nieruchomości, a nie osoby. Termin ważności biegnie dalej, więc spadkobiercy powinni pilnować daty ostateczności i sprawdzić, ile czasu zostało. Występują wtedy o przeniesienie decyzji na swoje nazwisko, najlepiej jeszcze przed złożeniem wniosku o pozwolenie na budowę.
Czy po uchwaleniu planu miejscowego warunki zabudowy tracą ważność?
Nie tracą ważności automatycznie. Decyzja obowiązuje do końca swojego terminu, ale pozwolenie na budowę musi odpowiadać ustaleniom planu miejscowego, a nie decyzji. Jeśli nowy plan jest sprzeczny z Twoim projektem, starosta odmówi pozwolenia. Dlatego złóż dokumenty w starostwie jeszcze przed uchwaleniem planu albo sprawdź, czy w gminie trwają prace planistyczne.
